Практическое руководство для рекламных, торговых и корпоративных объектов

Монтаж LED-экрана в Казахстане: этапы, сроки и стоимость

Светодиодный экран начинается с задачи и места установки, а не с выбора кабинетов по прайсу. На итоговую цену влияют площадь экрана, шаг пикселя, исполнение для помещения или улицы, яркость, тип несущей конструкции, способ обслуживания, система управления, электропитание и необходимость согласования наружной рекламы.

Монтаж от 2-3 дней
Цена после обследования
Фасады, ТРЦ, залы, стадионы, сцены

Минимальный срок возможен для небольшого экрана в помещении на готовой стене. Уличный экран на фасаде или отдельной опоре требует проекта металлоконструкции, расчета нагрузок, подвода электропитания, а в ряде случаев — согласования размещения, поэтому занимает от нескольких недель.

Короткий ответ: сколько стоит LED-экран с монтажом

Экран в переговорной и медиафасад торгового центра — несопоставимые по объему и бюджету проекты. Экран для помещения с шагом пикселя 2,5-3,9 мм ориентировочно стоит 350 000-700 000 ₸ за м², экран с мелким шагом 1,2-1,9 мм для переговорных, студий и диспетчерских — 900 000-2 500 000 ₸ за м². Уличный экран с шагом 4-5 мм обходится примерно в 450 000-800 000 ₸ за м², с шагом 8-10 мм — в 300 000-500 000 ₸ за м².

К стоимости самого экрана добавляются металлоконструкция, монтажные работы, система управления, электропитание и пусконаладка. Для небольшого экрана в помещении эта часть обычно составляет 15-30 % бюджета, для уличного экрана на опоре с фундаментом может быть сопоставима со стоимостью светодиодного полотна. Крышные установки, изогнутые и нестандартные экраны рассчитываются индивидуально.

Ориентировочную цену можно оценить по площади и шагу пикселя, но точную смету составляют только после обследования места установки и выбора конструкции.

Цены приведены как ориентировочные диапазоны на момент подготовки материала. В Алматы, Астане, Шымкенте, Караганде, Актобе, Атырау, Павлодаре и других городах стоимость может отличаться из-за курса валют, сроков поставки оборудования, ветровых и климатических нагрузок региона и удаленности объекта.

Какие бывают LED-экраны

Экраны для помещений

Шаг пикселя от 1,2 до 3,9 мм, умеренная яркость и фронтальное обслуживание. Применяют в торговых центрах, холлах, конференц-залах, шоурумах и студиях.

Уличные экраны

Шаг пикселя от 2,5 до 16 мм, высокая яркость и защита от влаги и пыли. Устанавливают на фасадах, крышах, отдельных опорах и вдоль дорог.

Прокатные экраны

Легкие кабинеты с быстрыми замками для сцен, концертов, выставок и мероприятий. Рассчитаны на частую сборку и перевозку.

Специальные решения

Прозрачные и сетчатые медиафасады, бегущие строки, изогнутые экраны, периметральные экраны стадионов и видеопол.

Шаг пикселя выбирают по расстоянию просмотра, а не по принципу «чем меньше, тем лучше». Экран на фасаде, который смотрят с 30-50 метров, не выигрывает от мелкого шага, но стоит заметно дороже. Частая ошибка — ставить экран для помещений на улицу или под навес: без защиты от влаги и достаточной яркости он быстро выходит из строя и не читается на солнце.

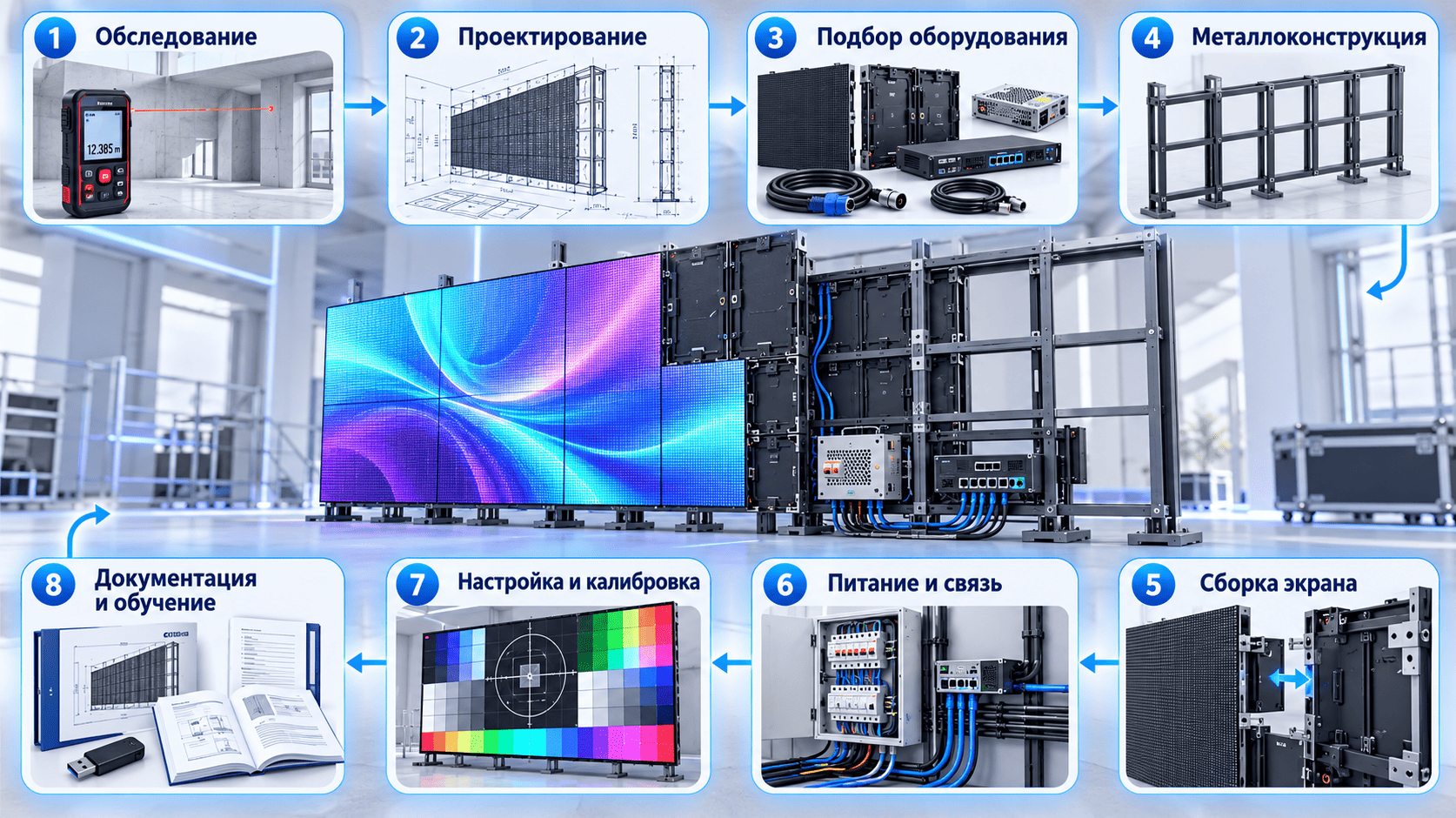

Что входит в монтаж под ключ

Обследование объекта

Изучают место установки, несущую способность стены или кровли, расстояние просмотра, освещенность, подъездные пути и точку подключения электропитания.

Проектирование

Выбор размера и шага пикселя, проект металлоконструкции с расчетом нагрузок, схема электропитания и структурная схема управления.

Подбор оборудования

Кабинеты или модули, блоки питания, приемные карты, контроллер, видеопроцессор, датчик яркости и комплект запасных частей.

Металлоконструкция

Изготовление и монтаж несущей рамы, кронштейнов или опоры с фундаментом, антикоррозийная обработка и декоративная облицовка.

Сборка экрана

Установка кабинетов, выравнивание плоскости, подключение силовых и сигнальных линий между кабинетами.

Электропитание и связь

Силовой кабель, распределительный щит с защитой, заземление, молниезащита для уличных экранов, линия передачи сигнала или интернет-канал.

Настройка и калибровка

Конфигурация контроллера, настройка яркости и цвета, устранение видимых стыков, проверка работы под нагрузкой.

Документация и обучение

Исполнительная документация, паспорта оборудования, инструкции и обучение оператора работе с контентом.

Перечень выше описывает типовой профессиональный подход. Состав конкретной услуги следует зафиксировать в договоре, поскольку не каждый подрядчик включает в базовую цену проект металлоконструкции, подвод электропитания, согласование размещения, подготовку контента и сервисное обслуживание.

Этапы монтажа LED-экрана

1

Обследование и исходные данные

От одного до нескольких дней

Определяют задачу экрана, место установки, расстояние и углы просмотра, состояние стены или кровли, доступную электрическую мощность и условия работы техники.

2

Выбор экрана

От нескольких дней

Подбирают размер, шаг пикселя, яркость, степень защиты и способ обслуживания — с лицевой или тыльной стороны. Согласовывают формат и разрешение контента.

3

Проектирование конструкции

От одной до нескольких недель

Разрабатывают проект металлоконструкции с расчетом на вес экрана, ветровую и снеговую нагрузку, схему электропитания и заземления, узлы крепления к зданию или фундамент.

4

Согласование размещения

От нескольких недель

Для уличных экранов с рекламой оформляют размещение объекта наружной рекламы в местном исполнительном органе и получают согласие собственника здания или участка.

5

Поставка оборудования

От двух недель до двух-трех месяцев

Экраны часто производятся под заказ одной партией, чтобы цвет модулей совпадал. Производство и доставка обычно определяют общий график проекта.

6

Монтаж металлоконструкции

От нескольких дней до нескольких недель

Изготавливают и устанавливают несущую раму или опору, выполняют фундамент при отдельно стоящей установке, проверяют геометрию и плоскость посадочных мест.

7

Сборка экрана и подключение

От одного дня до двух недель

Устанавливают кабинеты, соединяют силовые и сигнальные линии, монтируют щит питания, заземление, систему управления и линию передачи сигнала.

8

Пусконаладка и калибровка

От одного до нескольких дней

Настраивают контроллер, выравнивают яркость и цвет, проверяют экран на тестовых заливках, настраивают автоматическую регулировку яркости и расписание работы.

9

Сдача и обслуживание

По договору

Передают исполнительную документацию и запасные модули, обучают оператора и заключают договор на сервисное обслуживание экрана и конструкции.

Сколько времени занимает монтаж

Тип объектаТип экранаОриентировочный срок монтажа
Переговорная, шоурум, магазинЭкран для помещений до 10 м² на стене2-4 дня
Торговый центр, холл, конференц-залЭкран для помещений 10-40 м²1-2 недели
Фасад зданияУличный экран 10-30 м² на кронштейнах1-3 недели
Крыша, отдельная опораУличный экран 30-100 м² с конструкцией3-8 недель
Стадион, медиафасадПериметральные и крупноформатные экраныОт 2 месяцев

Сроки в таблице относятся к монтажу после завершения проекта и поставки оборудования. Производство экрана, доставка и согласование размещения наружной рекламы могут занимать больше времени, чем сами работы. Зимой бетонные работы для фундамента и высотный монтаж идут медленнее, что стоит учитывать при планировании.

Из чего складывается стоимость

Светодиодное полотно

Кабинеты или модули — основная часть бюджета. Цена зависит от шага пикселя, яркости, типа светодиодов и бренда.

Система управления

Отправляющий контроллер, приемные карты, видеопроцессор и медиаплеер подбирают по разрешению экрана и источникам сигнала.

Металлоконструкция

Рама, кронштейны, опора и фундамент. Для уличных экранов на высоте — заметная доля сметы.

Электропитание

Кабельная линия, щит с автоматикой, заземление и молниезащита. При нехватке мощности требуется увеличение лимита.

Монтажные работы

Сборка экрана, высотные работы, аренда автовышки или крана, работа на действующем объекте.

Проект и согласования

Расчет конструкции, техническое заключение о несущей способности, оформление наружной рекламы.

Запасные части

Резервные модули, блоки питания и приемные карты из той же партии закладывают сразу при заказе.

Обслуживание

Регулярная чистка, проверка соединений и замена вышедших из строя модулей по договору.

Самый дешевый экран не всегда лучшее решение. Экран с низкой частотой обновления мерцает на видеосъемке, дешевые светодиоды быстро теряют яркость и меняют цвет, а экономия на металлоконструкции создает риск для людей. Оборудование подбирают по расстоянию просмотра, условиям эксплуатации и наличию сервисной поддержки в Казахстане.

Ориентировочные цены на работы и оборудование

Не является публичной офертой
Точная цена определяется после обследования и выбора конструкции. На расчет влияют площадь, шаг пикселя, яркость, исполнение, высота установки, тип конструкции, электрическая мощность и город. Стоимость оборудования, металлоконструкции и работ следует разделять в смете.
Работа или оборудованиеЕдиницаОриентировочная стоимостьЧто важно учесть
Выезд и обследование объектаУслуга20 000-80 000 ₸Размер объекта и удаленность
Проект металлоконструкции с расчетомПроектОт 150 000 ₸Тип конструкции и высота установки
Экран для помещений, шаг 2,5-3,9 ммм²Примерно 350 000-700 000 ₸Шаг пикселя и способ обслуживания
Экран с мелким шагом, 1,2-1,9 ммм²Примерно 900 000-2 500 000 ₸Технология светодиодов и бренд
Уличный экран, шаг 4-5 ммм²Примерно 450 000-800 000 ₸Яркость и степень защиты
Уличный экран, шаг 8-10 ммм²Примерно 300 000-500 000 ₸Яркость и энергопотребление
Контроллер и видеопроцессорКомплектПримерно 150 000-1 500 000 ₸Разрешение экрана и число источников
Металлоконструкция с монтажомм² экранаПримерно 30 000-90 000 ₸Настенная рама, кровля или опора
Сборка экрана и пусконаладкам² экранаПримерно 20 000-60 000 ₸Высота работ и доступ техники
Опора с фундаментомОбъектИндивидуальноВысота, грунт, ветровой район
Сервисное обслуживаниеМесяцИндивидуальноПлощадь экрана и доступ к нему
Указанные суммы нужны для предварительного планирования. Точная цена определяется после обследования и может измениться из-за курса валют, сроков поставки, выбранного бренда, высоты работ и удаленности объекта. Усиление стены или кровли, увеличение электрической мощности и согласование наружной рекламы считаются отдельно, если смета прямо не говорит обратное.

Примеры расчета бюджета

Экран 3 × 2 м в холле торгового центра, шаг 2,5 мм

  • Обследование стены и схема крепления
  • Кабинеты для помещений с фронтальным обслуживанием, 6 м²
  • Контроллер, видеопроцессор и медиаплеер
  • Настенная рама с декоративным обрамлением
  • Кабельная линия и щит питания
  • Сборка, калибровка и обучение оператора
Ориентир: 3 500 000-6 000 000 ₸

Диапазон меняется из-за бренда, способа обслуживания и состояния стены. Это пример структуры бюджета, а не готовое коммерческое предложение.

Уличный экран 6 × 4 м на фасаде, шаг 6 мм

  • Проект металлоконструкции с расчетом нагрузок
  • Уличные кабинеты высокой яркости, 24 м²
  • Система управления с датчиком яркости
  • Несущая рама с креплением к фасаду
  • Силовой кабель, щит, заземление и молниезащита
  • Высотный монтаж, пусконаладка и документация
Ориентир: 13 000 000-24 000 000 ₸

Итог зависит в первую очередь от высоты установки, несущей способности фасада и расстояния до точки подключения питания.

Что сильнее всего влияет на цену и срок

Шаг пикселя

Чем меньше шаг, тем больше светодиодов на квадратный метр и выше цена полотна.

Площадь экрана

Определяет число кабинетов, вес конструкции и потребляемую мощность.

Место установки

Улица требует высокой яркости, защиты от влаги и расчета на ветер.

Тип конструкции

Настенная рама дешевле крышной установки и отдельной опоры с фундаментом.

Способ обслуживания

Фронтальный доступ экономит место за экраном, но такие кабинеты дороже.

Электрическая мощность

Крупный уличный экран может потребовать отдельной линии и увеличения лимита.

Высота работ

Монтаж на фасаде и кровле требует автовышки, крана и допусков к высотным работам.

Согласования

Оформление наружной рекламы и согласие собственника влияют на срок запуска.

Сроки поставки

Производство экрана под заказ и доставка занимают от нескольких недель.

Возможные дополнительные расходы

Первичная оценка по площади не всегда отражает состояние здания и условия подключения. В отдельную часть сметы при необходимости включают:

  • техническое заключение о несущей способности стены или кровли;
  • усиление конструкций здания;
  • увеличение выделенной электрической мощности;
  • вентиляцию или кондиционирование закрытого короба;
  • аренду автовышки, крана и ограждение зоны работ.
  • оформление размещения наружной рекламы и плату за него;
  • резервирование сигнала и питания для ответственных экранов;
  • программное обеспечение для удаленного управления контентом;
  • подготовку видеороликов под разрешение экрана;
  • договор на сервисное обслуживание.

Эти позиции нужны не каждому объекту. Их наличие и объем уточняют при обследовании и проектировании, после чего оборудование и работы показывают отдельными строками.

Как подготовиться к консультации

  • Сформулировать задачу экрана: реклама, информация, трансляции, оформление пространства.
  • Подготовить фотографии места установки и желаемые размеры экрана.
  • Указать минимальное и основное расстояние, с которого будут смотреть на экран.
  • Уточнить материал и состояние стены, кровли или участка под опору.
  • Собрать сведения о доступной электрической мощности и точке подключения.
  • Определить, кто и как будет управлять контентом: с места или удаленно.
  • Уточнить у собственника здания возможность размещения и режим доступа для работ.
  • Запросить раздельную смету на экран, конструкцию, электропитание и работы.

Чем полнее исходные данные, тем точнее выбор экрана и меньше риск переделок. Дистанционная оценка по фотографиям дает ориентир, но не выявляет состояние несущих конструкций, фактическую мощность на вводе и реальные условия монтажа.

Проверьте у подрядчика опыт монтажа экранов сопоставимого размера и допуски к высотным работам. Металлоконструкцию уличного экрана должна проектировать и монтировать организация, которая выполняет расчет нагрузок и отвечает за безопасность крепления.

Как принять смонтированный экран

Проверяйте экран на тестовых изображениях и по документам, а не только на рекламном ролике. Рабочий экран должен давать ровное по цвету и яркости изображение без видимых стыков, не мерцать при съемке и стабильно работать при полной яркости.
  • Сверить установленное оборудование с проектом и спецификацией.
  • Проверить экран на одноцветных заливках: белой, красной, зеленой, синей и черной.
  • Убедиться в отсутствии неработающих пикселей и модулей с отличающимся оттенком.
  • Оценить плоскость экрана и стыки между кабинетами с рабочего расстояния.
  • Проверить автоматическую регулировку яркости и расписание включения.
  • Проверить заземление, защитную автоматику и нагрев блоков питания под нагрузкой.
  • Получить запасные модули, блоки питания и приемные карты из той же партии.
  • Получить исполнительную документацию, паспорта и условия гарантии.

Не следует принимать экран без запасных модулей и исполнительной документации — они понадобятся при ремонте и обслуживании. Контакты сервисной организации и файл конфигурации контроллера стоит хранить у ответственного сотрудника.

Частые вопросы

Сколько стоит LED-экран с монтажом?

Экран для помещений с шагом 2,5-3,9 мм ориентировочно стоит 350 000-700 000 ₸ за м², уличный с шагом 8-10 мм — 300 000-500 000 ₸ за м², с шагом 4-5 мм — 450 000-800 000 ₸ за м². Конструкция, электропитание и работы считаются дополнительно. Точная цена определяется после обследования.

Как выбрать шаг пикселя?

Шаг пикселя выбирают по минимальному расстоянию просмотра: упрощенно, шаг в миллиметрах примерно равен комфортной дистанции в метрах. Для переговорной подходят 1,2-1,9 мм, для холла — 2,5-3,9 мм, для фасада — 4-10 мм.

Можно ли поставить экран для помещений на улицу?

Нет. У такого экрана нет защиты от влаги и пыли, а яркости недостаточно для солнечного дня. Для улицы и неотапливаемых навесов применяют экраны уличного исполнения.

Нужно ли согласовывать уличный экран?

Размещение объектов наружной рекламы в Казахстане оформляется через местные исполнительные органы, также требуется согласие собственника здания или участка. Порядок и перечень документов уточняют по действующим правилам в конкретном городе.

Сколько электроэнергии потребляет экран?

Потребление зависит от площади, яркости и контента. Максимальная мощность уличного экрана может достигать нескольких сотен ватт на квадратный метр, средняя обычно в два-три раза ниже. Точные значения берут из документации производителя.

Работает ли уличный экран зимой?

Уличные экраны рассчитаны на работу в широком диапазоне температур, но допустимые значения различаются у разных серий. Для регионов с сильными морозами диапазон рабочих температур проверяют по паспорту конкретной модели.

Какой срок службы у LED-экрана?

Производители обычно указывают ресурс светодиодов до 100 000 часов, но фактический срок зависит от режима яркости, качества блоков питания и регулярности обслуживания. Со временем яркость постепенно снижается.

Почему окончательная смета составляется после обследования?

Только обследование показывает состояние стены или кровли, доступную мощность, условия подъезда техники и требуемый тип конструкции. Без этих данных стоимость конструкции и работ может отличаться в несколько раз.

Что важно перед заказом LED-экрана

Надежный светодиодный экран начинается не с выбора кабинетов, а с задачи, расстояния просмотра и обследования места установки. Для холла, фасада или отдельной опоры нужно заранее определить размер и шаг пикселя, проверить несущую способность конструкций, доступную электрическую мощность и необходимость согласования размещения.

Расчет можно подготовить после обследования. В смете стоит отдельно показать экран, систему управления, металлоконструкцию, электропитание и монтаж, а в договоре — пусконаладку, передачу запасных модулей и документации и сервисное обслуживание. Такой подход позволяет сравнить предложения подрядчиков по одинаковому объему и принять экран по понятным критериям.
